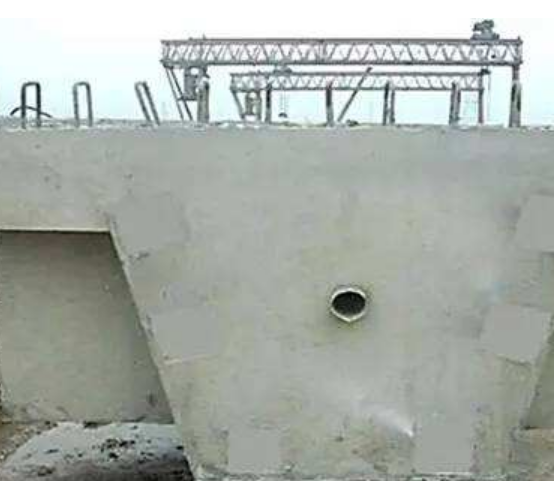

预应力箱梁施工主要步骤为:立模,绑扎钢筋及预应力筋、浇注 砼,待主梁砼强度达到设计强度的80%后,张拉钢束,两端对称张拉。张拉后进行压浆、封锚,达规定强度后移梁。
(1)底模
预制场内,根据梁体的型式设置底模,底模采用 20cm厚的砼台座,标号为25#砼,内部布置一定数量的分布钢筋,下部设对拉螺栓,间距100cm,上面用水准仪测平,抹光,然后在上面铺4mm厚的钢 板。预应力箱梁底模两端做1.5m×1.5m厚0.5m的钢筋砼基础,用以承受张拉完毕后梁体的重量。
(2)箱梁模板
箱梁的外模采用大块定型钢模,内模采用组合钢模。模 板与模板之间,模板与底模之间的缝隙用橡胶条密封。模板间用螺栓连接,用对拉螺栓把两侧外模与底模紧靠在一起,两侧模上方用角钢连接,用以控制梁体的宽 度,另用拉筋穿于两侧模上方的预置环中,通过预埋的地锚把钢模拉紧,以增强两侧模的牢固。模板表面涂脱模剂,以保证梁体表面光滑。
(3)钢筋的制作安装
钢筋在加工棚内制做好后,直接在制梁台座上 绑扎成型。所用钢筋的种类、型号严格按设计要求选用,进场后的钢筋及时检测各项性能指标,经试验合格并得到监理工程师认可后方可使用。钢筋储存于高于地面的 垫木或其它支承上,并采取保护措施使其不受机械损伤和腐蚀生锈。进场钢筋按不同钢号、等级、规格及生产厂家分批验收,分类堆放,并设立明显标志,以利于检 查和使用。在绑扎梁体钢筋的同时安装预应力筋孔道,孔道安装要严格按设计图纸要求设置,并采取孔道定位措施,保证孔道位置准确、线型平顺。同时注意绑扎或 焊接好其它预埋件。
(4) 后张法预应力砼箱梁浇注及养护
钢筋、模板检查无误后,并经监理工程师同意方可浇注箱梁砼。砼按经监理工程师批准的配合比在拌和站拌制,拌和站设自 动计量设备。拌和好的砼,用机动翻斗车运输,浇筑顺序从一端向另一端或从中间向两端进行。侧面箱壁采用附着式振动器并配以小型插入式振捣器,振捣要认真、 仔细,严禁出现漏振和过振现象。砼浇注前,在预应力孔道内穿入比孔道内孔稍小的塑料管,防止漏浆堵孔,在砼浇注完并初凝后把塑料管抽拔出来。
测定不同温度下拆模时间,及时拆除,用草袋 覆盖,派专人洒水养护。
(5)梁体张拉及孔道压浆
梁体砼强度达到规定强度后,才能对梁体施加纵向预应力。张拉作业进行前,应对张拉设备进行严格标定,并在得到监理工程 师认可后使用。
张拉 作业顺序为:张拉程序为:0→10%δcom→δcom(持荷2min锚固)
其中:δcom为张拉时控制应力值,包括预应力损失值;
张拉时两端同时张拉,初始张拉力为控制应力的 10%。张拉锚固后的梁体,及时进行预应力孔道压浆。浆体配制由试验确定并经监理工程师认可,压浆工作应连续进 行,待出浆口流出浓浆与拌制的水泥浆一样后,保持压力5min关闭进浆阀门,压浆完成后进行封锚作业。在孔道压浆的浆体强度达到设计或规范规定后,用龙门 吊移梁。
