众所周知,防水是整个房屋建设中非常重要的隐蔽工程之一,下面小编为大家介绍平屋面防水施工工艺标准?平屋面防水施工工艺流程
1、工艺流程
基层处理→聚氨脂防水层施工→闭水试验→保护层施工→炉渣找坡层→找平层施工→SBS防水卷材施工→苯板保温层施工→刚性层施工。
2、基层处理
(1)出屋面管道、烟道、落水口等安装完成,并采用细石混凝土吊洞;女儿墙等出屋面墙体应在防水完成高度处留出泛水槽。完成后对屋面结构板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补。
(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面应清理干净,不平的应采用1:3水泥砂浆找补平。
(3)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。

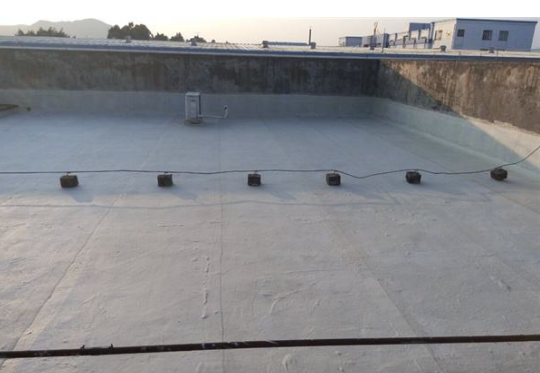

3、聚氨脂防水涂料
(1)阴阳角部位、管洞周边采用1.2mm厚200mm宽同种类聚氨酯涂膜作为加强层。
(2)立墙面、地面分多遍均匀涂刷1.2厚双组份非焦油聚氨脂(Ⅱ型)防水涂料,上口必须进入泛水槽。
4、闭水试验
JS完成后,应闭水24小时,检查防水质量。如出现漏水,应修补后方可隐蔽。
5、按图纸设计要求做1:3水泥砂浆20 mm 厚JS防水保护层、炉渣找坡层及找平层,找平层表面应压光。平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm。
6、涂刷冷底子油
冷底子油要涂刷均匀,不得漏底,干燥后方能进行卷材施工。
7、SBS卷材附加层
平立面交接处、转折处、阴阳角处,需设置500 mm宽附加层卷材,平立面平均展开。
8、SBS卷材大面施工
(1)卷材厚度3mm,采用热熔法施工,与基层满粘。
(2)SBS卷材长边短边搭接长度均为不小于100mm,搭接范围必须焊接牢固,接口应溢出热熔的沥青,并将接口封死。
(3)卷材上口必须全部收入泛水槽内,并固定牢固,采用油膏封闭。泛水槽最低不得低于屋面完成后最高处以上250mm。落水口部位应做特殊处理。
9、对有保温的,按图纸要求做保温层。
10、刚性层
上人屋面按图纸设计要求做40mm 厚C20 细石混凝土保护层(掺4%防水粉),内配φ4@200x200 单层双向冷拔低碳钢丝网片,四周墙根处设伸缩缝,缝宽20 mm,缝内嵌填油膏;按不大于6m间距要求设分格缝,缝宽10mm,缝内钢筋断开、并嵌填油膏。
