建筑圆截面框架柱施工方法?建筑圆截面框架柱施工工艺流程

  普通框架的柱子截面为长方矩形,正方形的少。L形、T形、十字形等称为异形框架柱,


  工艺流程

  弹模板位置线和控制线→沿模板外皮线粘贴海绵条→安装第一节第一片模板→安装第一节第二片模板→安装第二节第一片模板→安装第二节第二片模板→安装至柱顶标高→安装圆形钢箍卡件→安装背楞→安装柱箍→安装支撑→模板矫正→加固→验收→合格后进行下道工序

  操作要点

  1)弹线

  按照设计位置弹轴线、柱模位置线、柱模控制线。检查柱的立面钢筋是否在框架柱的边线及其保护层内,并修正后焊上定位筋,清除杂物。

  2)压条

  沿柱模外边线位置粘贴 50mm 宽 20mm 厚的海绵条,柱模外边压海绵条防止根部漏浆。

  3)模板安装

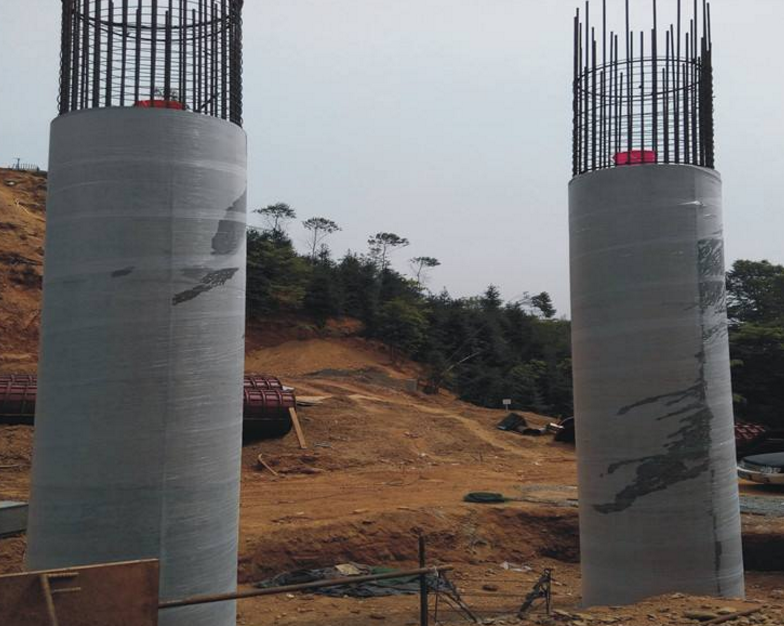

  先将柱子第一节两半圆形模板就位组拼好,然后校正框架柱的垂直度,安装圆形柱箍,依次安第二节模板直至安装至设计标高。

  4)安装柱箍

  距柱根 50mm 安装第一道固定钢带,以上按每 450mm 设置固定钢带,模板水平接缝位置增设一道固定钢带。

  5)模板加固

  固定钢带安装好后对模板进行垂直定位及加固,在塑钢圆柱模板四周垂直加设 40mm×80mm 的木方,木方间距 100mm,并设钢箍固定木方,钢箍间距500mm。

  先两端后中间的顺序进行,第一道加固钢管必须设置在地面上不超过250mm 处,用螺杆或扣件锁好并连接在内支撑架上,再用第二道双排钢管对拉螺栓在顶部靠近梁底处加固,并用斜撑校正连接在顶板支撑架上,然后用双排钢管对拉螺栓在框架柱中间处与支撑架连接,再依次从下至上加固,间距不超过450mm。连接的斜撑和支撑架要稳固,安装拉杆或斜撑。为保持系统整体稳定,支柱和支撑面要有足够受压面积支拉牢固到位防止变形,柱模角处扣件尽可能全扣。

  6)矫正

  安装斜撑,斜撑与楼板预埋件锁紧,吊通线矫正模板,固定模板。通排柱时,先边柱后中间柱,拉通线校正中间各柱。

  对框架柱模板的轴线位移、垂直偏差、对角线、扭向等全面校正,校正好框架柱先用双排钢管固定框架柱脚,然后固定梁下柱头,再按照模板设计间距为450mm 一道进行加固,所有框架柱加固钢管必须与内支撑架体进行连接,且连接不少于 3 道,框架柱加固的斜支撑必须与内支撑系统连接。

  模板安装完毕应校对模板的尺寸、标高、水平度和立柱的结合牢固程度,做一次全面检查,如有超出规范许可范围,及时纠正。

  7)清理

  将柱模板内清理干净,封闭清扫口,办理柱模板预检单,验收合格后转下道工序施工。
